PROCESS PRINCIPLE
五类排放点怎样分路治理
钻井液生产同时涉及投料粉尘、反应放空气、干燥尾气、研磨粉尘和危废间废气。项目没有把所有气流直接并入一套末端设备,而是按污染物形态、风量和生产节拍分别组织收集与处理。
反应釜人孔投料气流
15 台反应釜投加袋装固体料时,人孔上方设置收集点;35,000 m³/h 系统先进行布袋除尘,再由活性炭吸附处理颗粒物后仍可能存在的有机废气。
反应釜放空废气
19 个反应釜放空点集中收集,按 20,000 m³/h 设计,通过两套活性炭吸附箱、变频防爆风机和独立排气设施处理。
流化床干燥尾气
流化床尾气含颗粒夹带并可能伴随有机组分,工程配置 304 不锈钢两级喷淋塔、连接管道、检测平台和独立排气塔。
研磨与固体混配粉尘
研磨系统衔接旋风分离与布袋除尘,固体混配线利用既有密闭输送和除尘单元,分别设置高空排气接口,避免与反应釜 VOCs 风路混接。
危废暂存间废气
危废暂存间采用 1,000 m³/h 独立收集和活性炭吸附系统,配套小风量风机、管道与单独排气设施。
流程用于说明系统分工,具体设备及联动配置按项目设计确定。
设备、管网与工程实施








- 项目单位
- 中石化胜利石油工程有限公司钻井液技术服务中心
- 实施厂区
- 胜工石油科技有限公司史口厂区
- 项目时间
- 2023 年钻井液生产设备购置项目
- 工程范围
- 多点位收集、布袋除尘、喷淋、活性炭吸附、风机管道、排气塔及安装调试
项目单位与工程关系
项目正式名称为“中石化胜利石油工程有限公司钻井液技术服务中心钻井液生产设备购置项目”,服务于胜利油田市场相关的钻井液生产场景。项目实施地点为胜工石油科技有限公司史口厂区,采购协作方为北京东方富力建筑安装工程有限公司,中环盛达承担相关粉尘、废气处理设备的供货、安装与调试。
这个项目的重点不是单台主机,而是将液体车间、固体处理区、流化床、研磨系统、固体混配车间和危废暂存间的多个排放点分别接入合适的治理支路。
为什么粉尘与有机废气要分路
反应釜投加固体物料时,人孔气流同时存在粉尘颗粒和可能的 VOCs;反应过程中的放空气以有机废气为主;流化床和研磨系统又具有明显的颗粒夹带。几类气流在污染物形态、温湿度、排放时间和所需预处理方面并不相同。
因此,方案先划分排放点和运行组合,再分别确定收集罩、支管、除尘、喷淋、吸附、风机和排气设施。这样既能减少颗粒物进入活性炭系统,也便于各支路独立调节、检测和维护。
关键设计参数
下表为项目设备资料中的设计参数,用于说明工程配置,不代表现场实测排放结果。
| 治理支路 | 设计规模或对象 | 主要设备 | 排气与配套 |
|---|---|---|---|
| 反应釜人孔 | 15 台反应釜,35,000 m³/h | 布袋除尘器、活性炭吸附箱、45 kW 变频防爆风机 | 连接管网、检测平台、约 20 m 排气塔 |
| 反应釜放空口 | 19 个放空点,20,000 m³/h | 两套活性炭吸附箱、18.5 kW 变频防爆风机 | 集中管网、共用检测平台、约 20 m 排气塔 |
| 流化床 | 干燥尾气和颗粒夹带 | 304 不锈钢两级喷淋塔及循环水泵 | 大直径连接管、检测平台和独立排气塔 |
| 研磨区域 | 旋风分离后的含尘气流 | 旋风分离、布袋除尘及接口管道 | 独立检测平台和高空排气 |
| 固体混配线 | 拆包、输送、包装等含尘点位 | 既有旋风与布袋除尘系统衔接 | 独立高空排气设施 |
| 危废暂存间 | 1,000 m³/h | 活性炭吸附箱、3 kW 变频风机 | 小风量管网及独立排气设施 |
反应釜人孔系统:先除尘再吸附

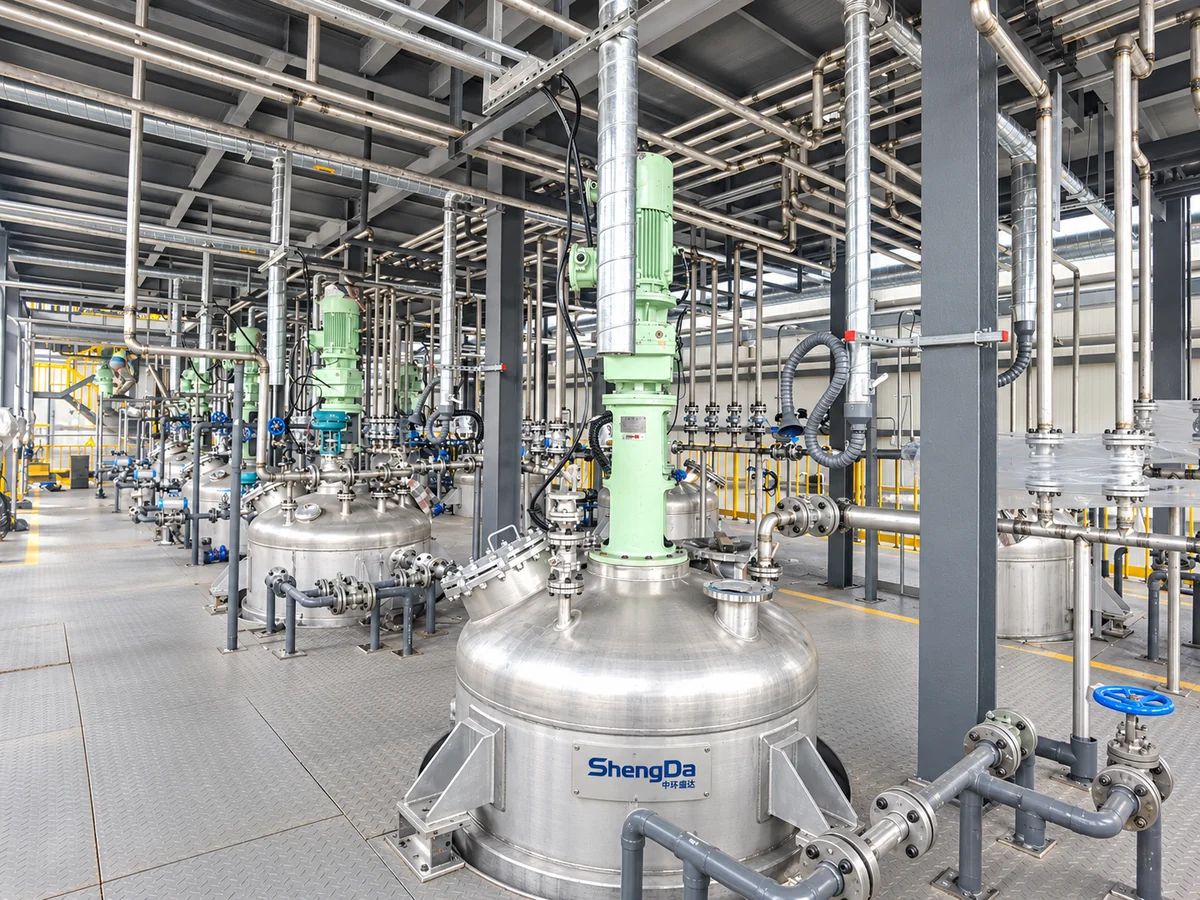

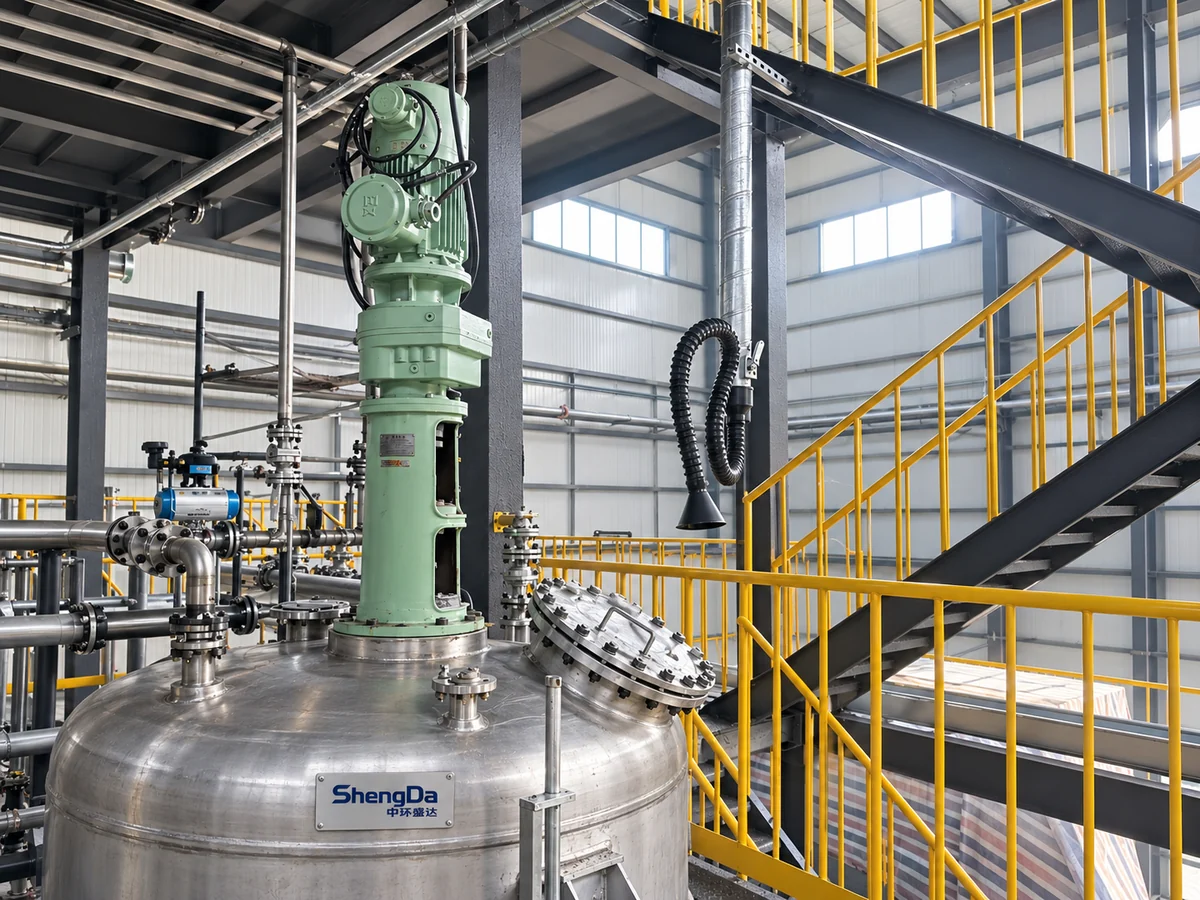

液体车间东侧生产区共有 15 台涉及固体投料的反应釜。投料时打开人孔,将袋装固体物料加入釜内,这一阶段既可能产生投料粉尘,也可能伴随少量有机气体。

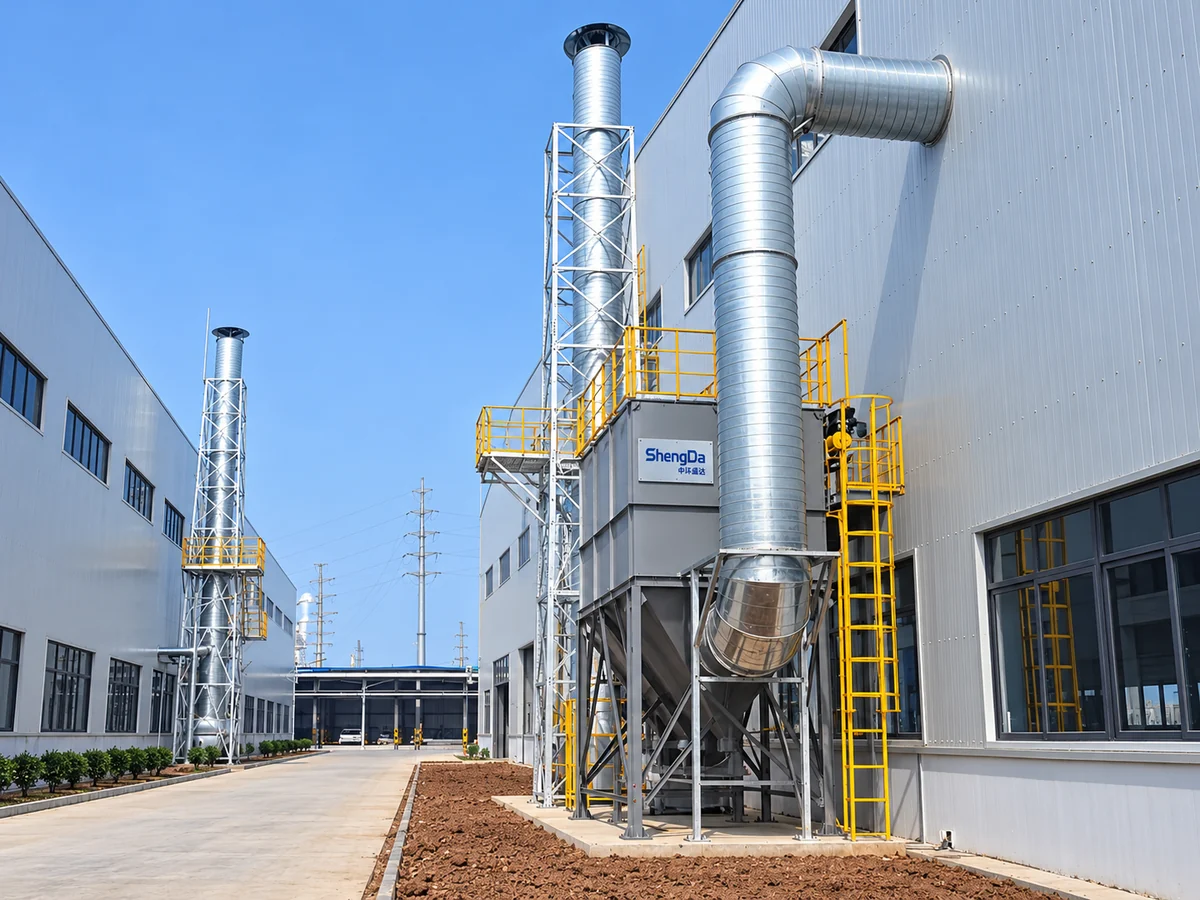

人孔上方设置局部收集点,支管汇入 35,000 m³/h 系统。气流先进入布袋除尘器控制颗粒物,再进入活性炭吸附箱处理有机废气。系统配套变频防爆风机、支管和主管、检测平台及独立排气塔。
这种“先除尘、后吸附”的顺序有助于降低粉尘对活性炭箱的堵塞和覆盖风险。实际运行还需要根据投料频次、同时开启的人孔数量和物料粉尘性质调节各支路风量。
反应釜放空系统:集中收集有机废气
项目共有 19 个反应釜排气点。反应釜投料完成并关闭人孔后,反应过程中的气相通过放空口排出,与人孔投料气流相比,放空气中的颗粒物负荷更低,但需要重点核对 VOCs 组分、温度和间歇排放峰值。

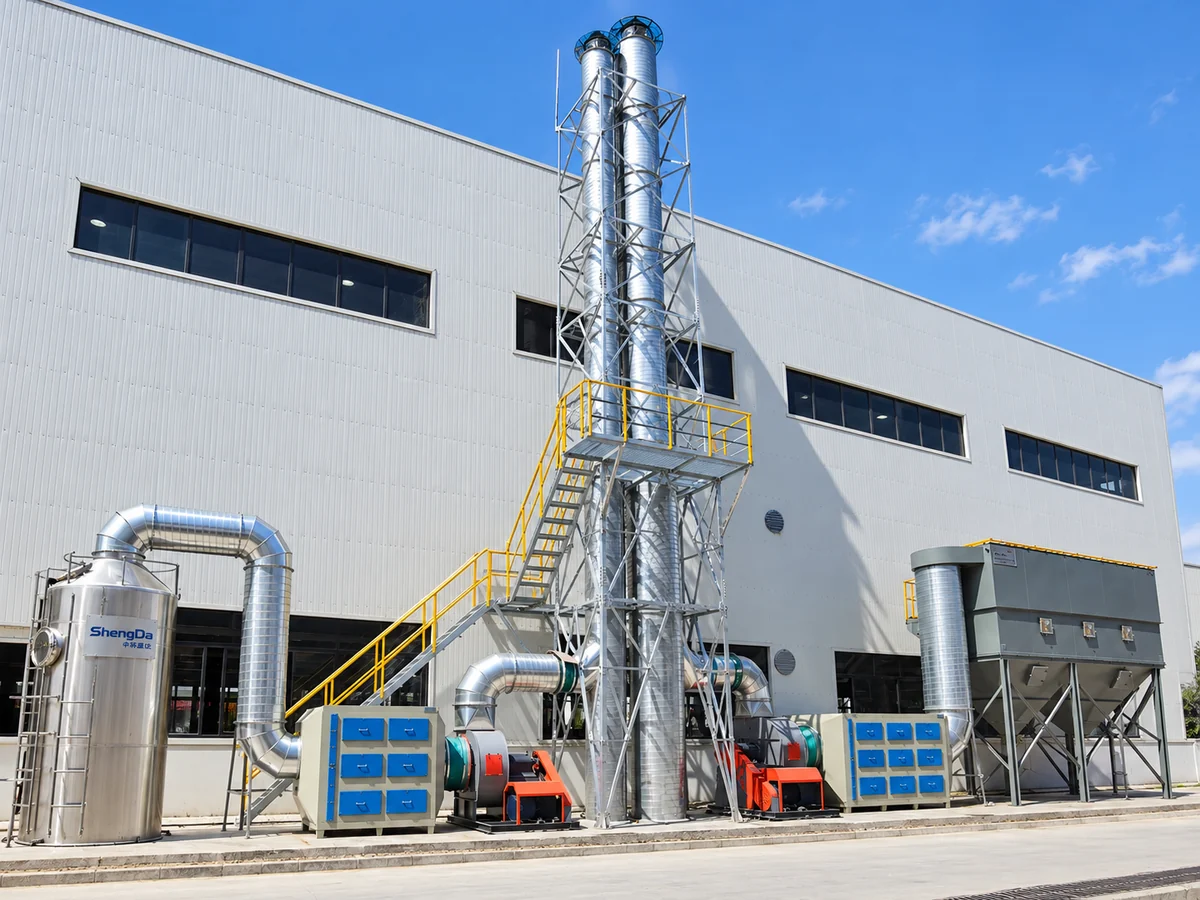

放空口集中接入 20,000 m³/h 系统,通过两套活性炭吸附箱和变频防爆风机处理,再由独立排气设施排放。两类反应釜支路在检测平台、设备区和钢结构布置方面统筹设计,但工艺管路保持清晰分工。
流化床、研磨和固体混配系统

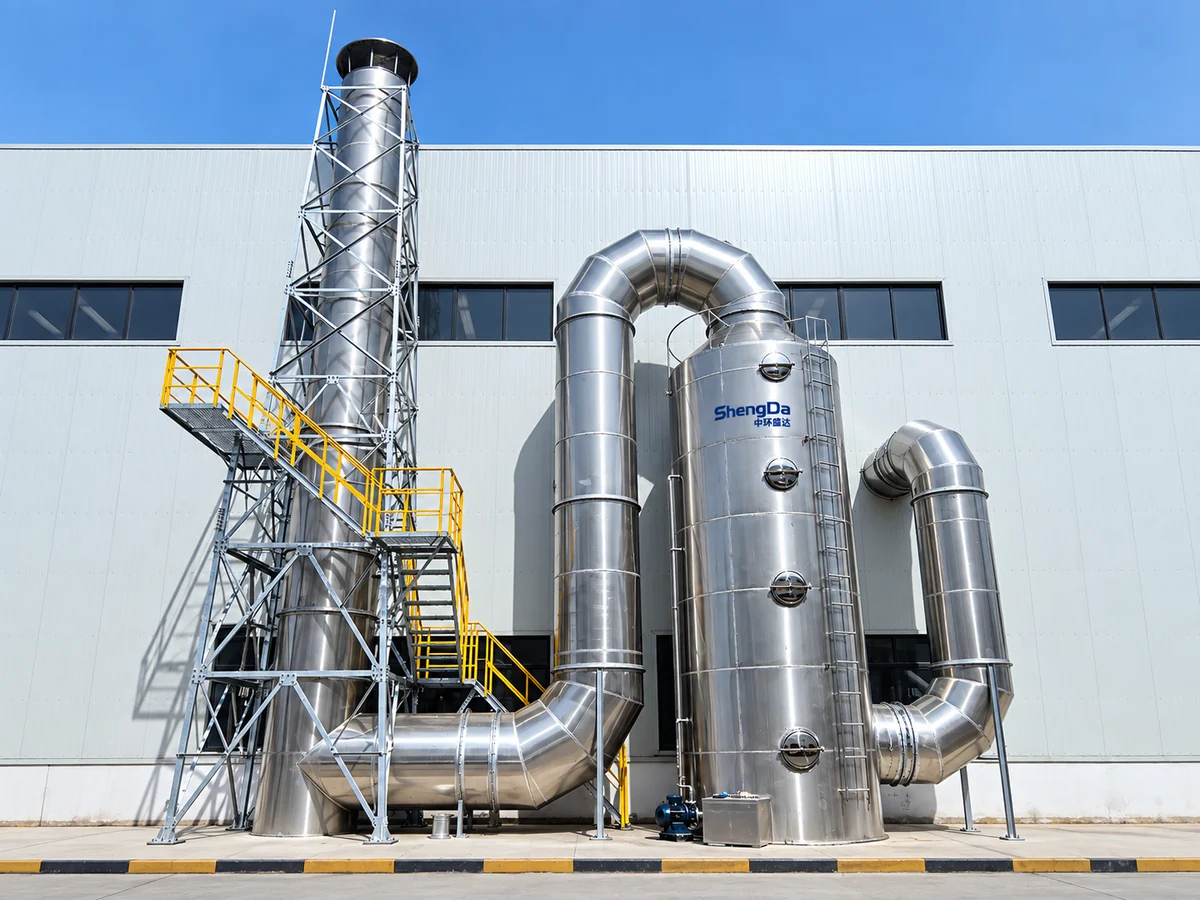

流化床用于固体产品干燥,尾气经过原有旋风分离后仍可能夹带细颗粒并伴随有机组分。工程配置 304 不锈钢两级喷淋塔、循环水泵、大直径连接管、检测平台和排气塔,形成独立的流化床尾气支路。

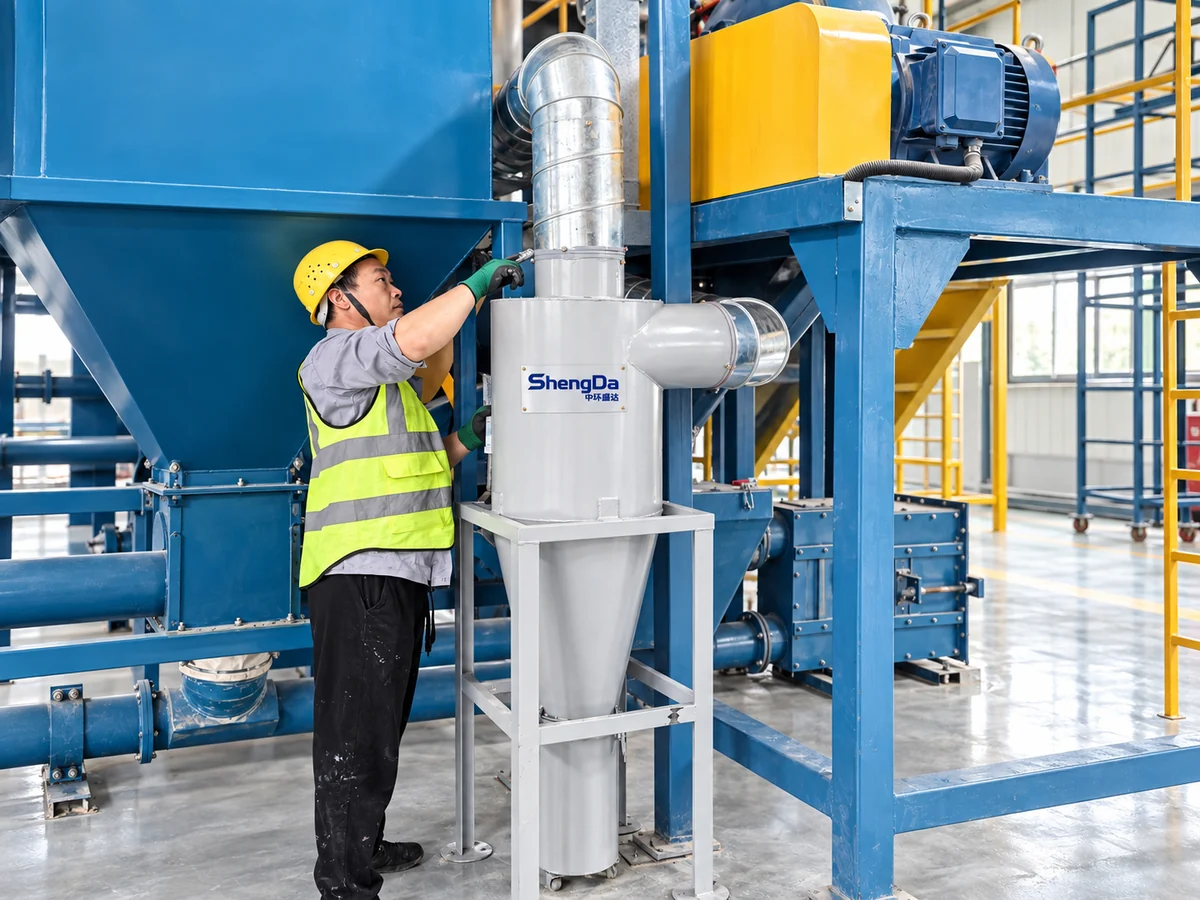

研磨系统通过多级旋风分离和布袋除尘控制粉尘,中环盛达完成相应接口管道、检测平台和高空排气设施。固体混配车间的拆包、管链输送和包装工序利用既有密闭输送及除尘单元,另行组织高空排气。
这三部分都涉及颗粒物,但粉尘浓度、粒径、温湿度和生产节拍不同,设计时仍需分别核对,不应只按“固体车间”合并估算。
危废暂存间独立收集
危废暂存间配置 1,000 m³/h 活性炭吸附系统,配套变频风机、连接管道和独立排气设施。小风量支路独立设置,有利于避免大系统低负荷运行,也方便根据暂存物料和转运时段制定活性炭检查与更换计划。
类似项目需要结合危废种类、包装和密闭状态、库内换气要求及物料安全数据确定吸附材料和运行制度,不能只按房间面积选择风机。
工程交付包括哪些内容

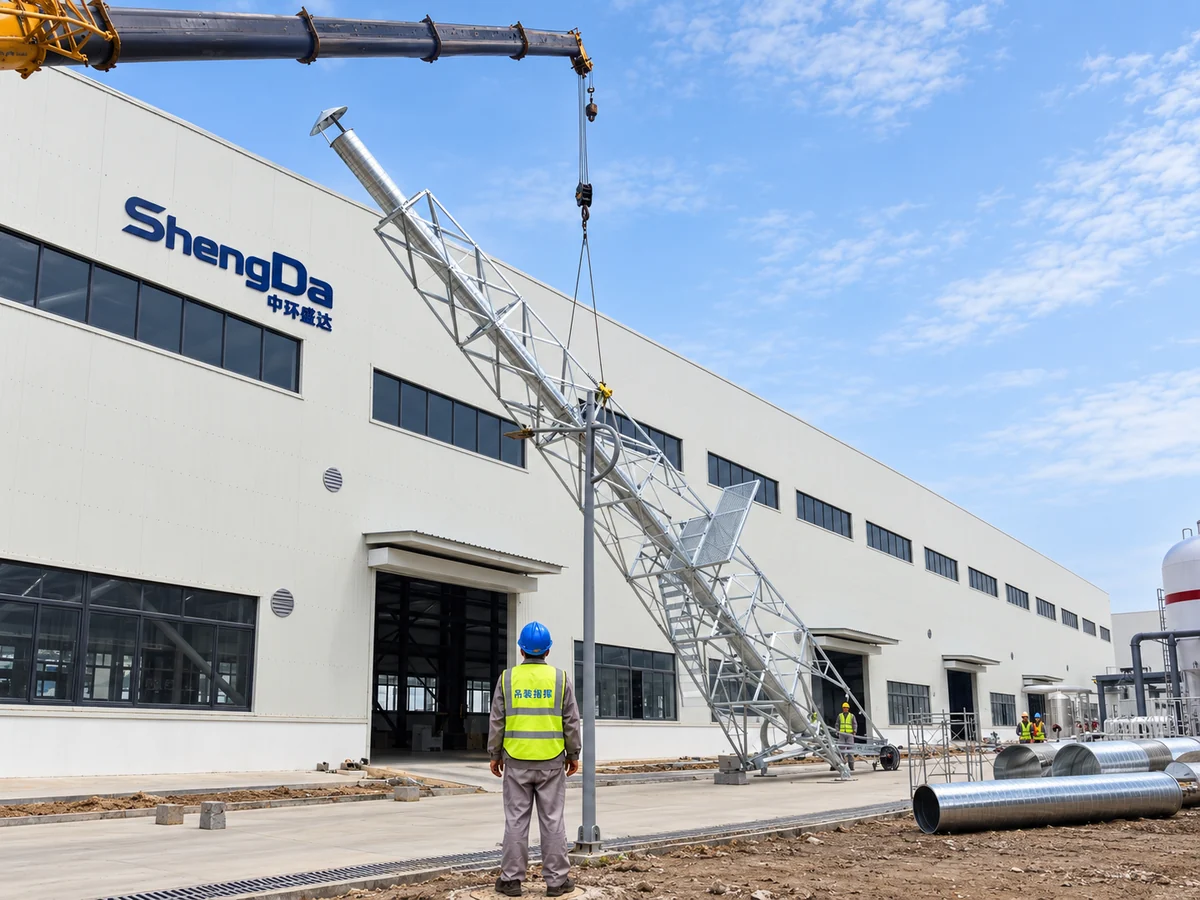

项目资料覆盖设备深化、制造、运输、安装、吊装和调试。现场工程不仅包括布袋除尘器、活性炭箱和喷淋塔,还包括多规格支管与主管、防爆变频风机、电控、钢结构支架、检测平台、排气塔及设备之间的接口。

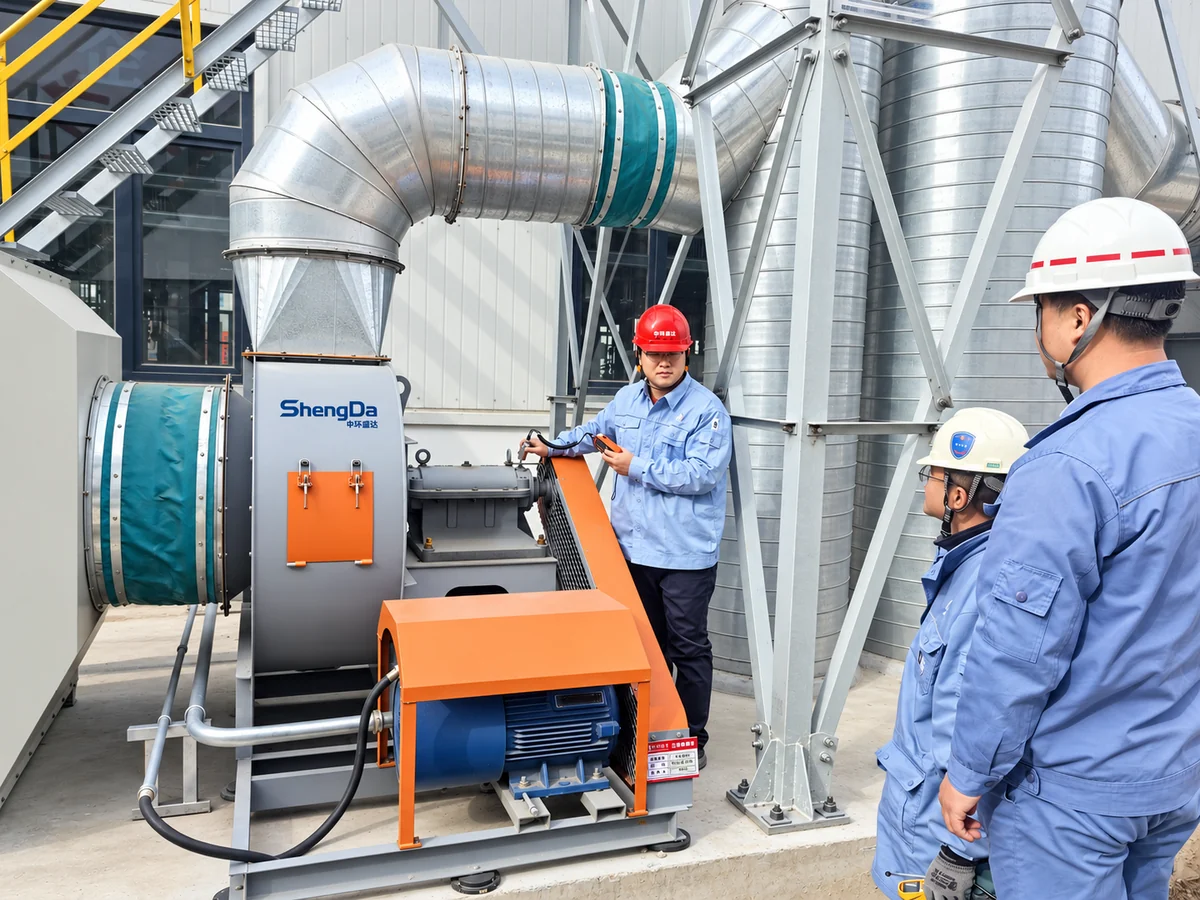

排气塔和大直径管道需要结合厂房外立面、基础位置和吊装通道布置;风机调试需要核对转向、振动、软连接和阀门状态;多支路系统还要按照实际生产组合复核风量平衡。
项目形成了设备供货、安装调试及工程交接资料。页面所列风量和设备规格属于设计与供货范围,不把它们写成第三方排放检测结果,也不据此承诺其他项目的净化效率。
类似项目首次沟通需要准备什么
钻井液、精细化工或多反应釜项目启动方案前,建议准备以下资料:
- 反应釜数量、人孔和放空口尺寸,以及各批次同时运行关系;
- 固体与液体物料名称、SDS、投料方式和投料频次;
- 流化床、研磨、拆包、输送和包装设备的排风接口;
- 正常、峰值和异常工况下的风量、温度、湿度及 VOCs 浓度;
- 现有旋风、布袋、喷淋或吸附设备的型号和运行状态;
- 厂房平面、立面、设备区、排气塔基础和吊装通道资料;
- 防爆分区、电源、压缩空气、循环水以及检测平台要求。
资料齐全后,可先形成排放点表和同时运行矩阵,再分别核算粉尘支路、VOCs 支路和湿式处理支路。可通过现场勘察与排风测量整理现有系统,也可联系中环盛达沟通类似多工序项目。
