处理流程
收集与预处理
按排风点组织气流,控制粉尘、漆雾、油雾、液滴及其他可能影响吸附材料和催化剂的夹带物。
吸附运行
废气通过适配的吸附材料,按生产负荷、床层状态和切换策略组织吸附周期。
脱附与浓缩气输送
再生热源和脱附气流从吸附材料带出 VOC,并通过独立气路送往催化单元。
催化氧化与系统切换
适配气流经加热、换热和催化反应后排放,风机、阀门、温度和异常状态进入统一控制。
流程用于说明系统分工,具体设备及联动配置按项目设计确定。
- 系统分工
- 正常吸附、再生脱附、浓缩气催化氧化与净化排放
- 核对重点
- 组分适配、吸附负荷、脱附风量、催化剂、温度压差与联锁
- 方案输入
- 排风点、物料 SDS、检测工况、运行节拍、能源及现场条件

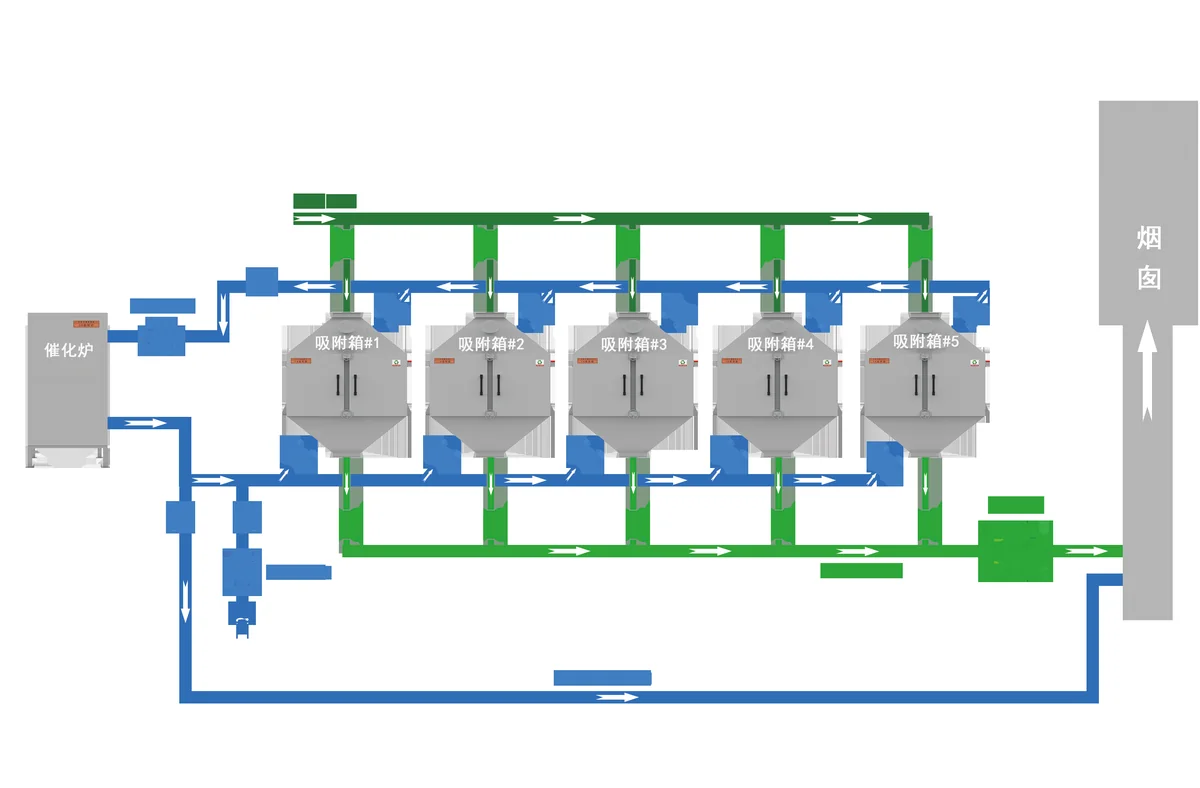

先区分三种“吸附设备”
客户看到的箱体外观可能相近,运行方式却不相同。方案和报价中应先写清吸附后的处置方式,避免把吸附材料定期更换、离线再生和在线脱附催化混为一类。
| 运行方式 | 主要工作 | 方案中需要明确的内容 |
|---|---|---|
| 吸附后定期更换材料 | 运行时吸附,饱和后更换 | 材料、装填、压差、饱和判断与危废管理 |
| 吸附材料离线再生或集中处置 | 现场吸附,材料转出后处理 | 转运、更换、备用材料与外部再生或处置边界 |
| 在线吸附脱附+催化氧化 | 轮换吸附并在系统内脱附 | 再生热源、脱附气流、阀门切换、催化主机与联锁 |
只有流程、设备清单和控制说明都包含脱附再生及后端催化单元,才能把系统按“吸附脱附+催化氧化”进行比较。
系统要同时核算两套气流
正常吸附阶段处理的是车间收集后的主气流;脱附阶段进入催化单元的是再生气流。两套气流在风量、浓度、温度和运行时间上承担不同任务,不能只用一个总风量概括整套设备。
主气流侧要核对排风点、同时开机关系、预处理和吸附床阻力。脱附侧要核对再生热源、脱附风量、浓度变化、换热加热和催化单元入口条件。切换阀、风机和生产状态把两侧连接起来,方案图应能说明各阶段的流向。
吸附材料与催化剂要分别适配
吸附材料的选择需要结合 VOC 组分、湿度、温度、夹带物、负荷和再生方式。催化剂则要另外核对脱附气中的组分、浓度变化、颗粒或可凝物,以及可能引起中毒、遮蔽或活性变化的物质。
材料名称本身不能替代工程数据。正式技术协议应分别列出吸附材料和催化剂的规格、装填、适用边界、检查方法与更换责任;资料不足时先列为待确认项,不用通用年限或固定装填量代替。
联锁要覆盖正常切换与异常工况
完整控制说明应把生产排风、预处理、吸附箱、脱附热源、催化主机、风机和阀门放进同一份联锁矩阵。至少需要说明启动条件、吸附与脱附切换、正常停机、生产暂停以及异常状态下的处置逻辑。
温度异常、风机故障、阀门不到位、压差或火灾信号等项目应在技术协议中逐项确认。具体报警点、延时和保护设定依设备、材料与项目风险分析确定,本指南不提供所有工程通用的数值。
报价应按完整系统边界比较
| 范围 | 报价与技术协议需要列明的内容 |
|---|---|
| 车间收集与主管 | 收集罩、支管、阀门、主管、检测口及原有设施接口 |
| 预处理与吸附单元 | 过滤、吸附材料、箱体、检修口、压差及材料装卸条件 |
| 脱附催化单元 | 热源、脱附气路、换热加热、催化床、风机与排气设施 |
| 控制与监测 | 电控、仪表、生产联动、运行记录及异常联锁 |
| 现场配套 | 平台、基础、保温、电缆、吊装、安装、调试与验收配合 |
两份方案只有在相同工况、运行制度和供货边界下才适合比较。仅比较吸附箱或催化主机价格,往往会遗漏管网、控制、平台和现场施工。
山东虎彩项目能说明什么
山东虎彩印刷车间 VOCs 收集治理采用袋式过滤、活性炭吸附与低温催化氧化。项目技术要求记录的 70000 m³/h 对应 2—5 楼系统;建设单位盖章验收报告记录 1—5 楼工程于 2023 年 12 月 14 日验收合格。
该项目可以用于理解多楼层收集管网、吸附单元和催化末端的工程衔接。它不能作为所有印刷厂的标准箱体数量、装填量或运行参数,也不代表转轮+RTO 路线的项目性能。
第一次沟通先提供哪些资料
先提供生产工序、物料 SDS、排风点、班次、已有检测和现场照片,便可以判断还缺哪些数据,并形成收集与处理边界。印刷、复合和烘干工序可继续参考印刷包装 VOC 废气治理;需要比较 RTO、转轮和催化路线时,参见技术选型指南。
相关设备组成见催化氧化与吸附脱附系统。进入报价前,建议把本页自查项目与设备清单逐项对应。
图片与现场说明
常见疑问
活性炭箱数量能按原理图直接套用吗?
不能。数量和尺寸取决于实际风量、负荷、吸附材料、允许阻力、运行周期及备用策略,原理图只表示系统关系。
有吸附箱就属于吸附脱附催化系统吗?
不一定。还要确认再生热源、脱附气路、阀门切换和催化单元是否实际配置;定期更换吸附材料的设备不等同于在线脱附再生系统。
催化剂多久更换一次?
由进气组分、夹带物、温湿度、运行趋势和活性检测共同判断。具体材料、装填量和维护周期应写入项目技术协议。
项目资料自查
勾选已准备的资料,可作为第一次方案沟通的提纲。勾选状态只在当前页面保留。
已准备 0 / 8 项
